Aulas serão retomadas no IE

Aulas serão retomadas no IE

Aulas serão retomadas no Instituto de Educação em pouco mais de três meses

Reforma foi iniciada há sete anos

07/11/2023    JOCIMAR FARINA

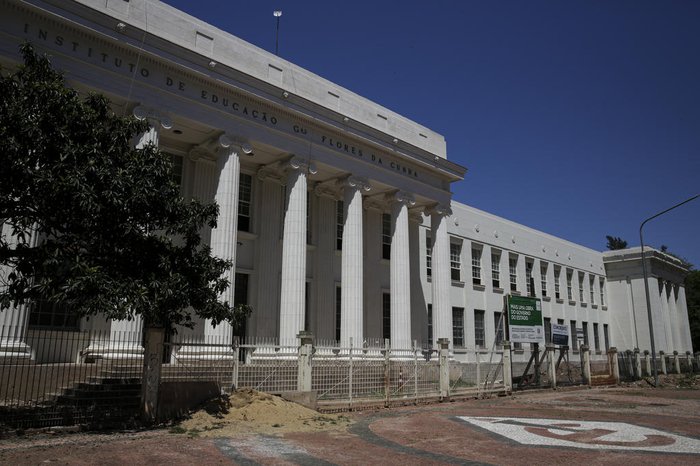

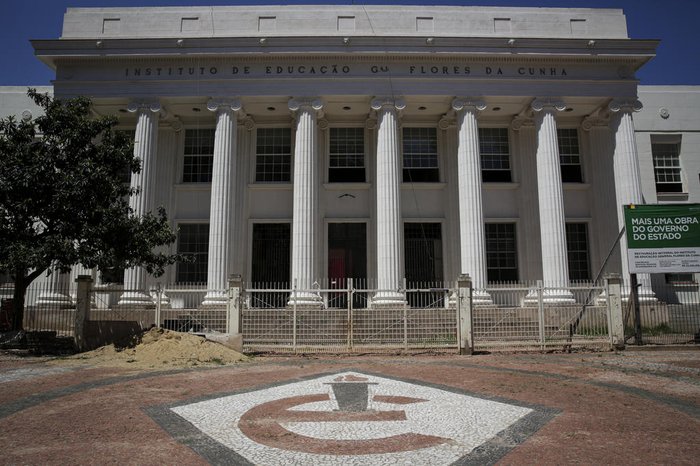

Com 85% dos trabalhos já realizadosa restauração do Instituto de Educação General Flores da Cunha, localizado na Avenida Osvaldo Aranha, se encaminha para o fim. A Secretaria Estadual de Obras Públicas reafirma que a recuperação dos prédios históricos será concluída antes do início do ano letivo, programado para iniciar em fevereiro de 2024.

Os 12 mil metros quadrados de área total estão recebendo intervenções há sete anos. Algumas salas de aula já estão prontas, faltando apenas realizar a limpeza final de obra e iniciar a instalação do mobiliário. As portas destes espaços ficam fechadas a fim de proteger o trabalho realizado.

Alguns banheiros também já estão prontos. Estruturas de compensado protegem novas bancada, cubas e torneiras. No refeitório do prédio principal, resta concluir a reforma do forro. No auditório, falta pintar metade do espaço. As cadeiras foram reformadas e estão em uma sala destinada a reparos de mobiliário antigo.

O Teatro Infantil Permanente (Tipie) teve suas características preservadas. Nesta sala, no segundo pavimento, ocorrem as aulas de artes cênicas.

Na recuperação realizada pela empresa Concrejato, pisos e marcos de portas, que podem ser recuperados, passam por transformação. O que o tempo já desgastou, as peças são substituídas. O mesmo vale para escadarias.

- O prédio é um patrimônio da sociedade gaúcha e requer muito cuidado. É uma obra muito grande, com um processo de engenharia complexo e, ao mesmo tempo, delicado. O trabalho é muito bem executado e os avanços nos permitem perceber a grandiosidade desse processo de restauração - destaca a secretária Izabel Matte.

No ginásio, faltam poucos detalhes também: uma segunda demão de tinta nas paredes e a aplicação de cera no piso. O mesmo vale para o espaço da educação infantil, que está praticamente pronto.

A concentração maior de trabalhadores está no pátio interno. O espaço das três quadras ao ar livre está pronto. Mas ainda falta concluir a passarela que vai ligar os três blocos e finalizar a concretagem das áreas de circulação.

De toda a restauração, a parte mais atrasada é a área de 2 mil metros quadrados que vai receber o Museu da Escola do Amanhã. Ela está localizada no primeiro piso, na parte mais a oeste. A conclusão da reforma da área reservada ao museu está prevista para uma segunda etapa, a partir do ano que vem. Este espaço permanecerá isolado das demais áreas a fim de proteger a comunidade escolar.

Ao todo, o Instituto de Educação terá 17 salas de aula no prédio principal e sete na Educação Infantil, além de dois refeitórios - um para a educação básica, e outro para a educação infantil. A estrutura conta ainda com o ginásio de esportes restaurado, três novas quadras abertas e três laboratórios. Outros 2 mil metros quadrados serão divididos entre o Centro de Formação e o Centro Gaúcho de Educação Mediada por Tecnologias (Cegemtec).

 Do total de R$ 23,4 milhões que estão sendo investidos na reforma, R$ 15,9 milhões já foram pagos. Mas para o retorno das aulas, também está ocorrendo a aquisição de mobiliários e equipamentos. A Secretaria Estadual da Educação já solicitou um espaço para depositar o material a partir de dezembro.

- Esta transição, mantendo o prédio histórico e apontando para as necessidades dos estudantes do século 21, traz a renovação e a revitalização de um espaço simbólico para a comunidade escolar gaúcha - avalia a secretária Raquel Teixeira.

A reforma começou em 2016, mas a escola teve obras interrompidas e a conclusão da execução foi frequentemente adiada desde então. Em janeiro de 2022, a reforma foi retomada e não mais parou. Porém, os prazos de término da obra precisaram ser ampliados. Em julho, a ideia era finalizar a restauração em novembro

Histórico

O Instituto de Educação tem 1.005 alunos matriculados, sendo 34 na Educação Infantil, 556 no Ensino Fundamental, 371 no Ensino Médio e 44 na Educação de Jovens e Adultos (EJA). Atualmente, os estudantes estão distribuídos em quatro escolas estaduais da Capital. Eles poderão retornar aos estudos no local após a conclusão das obras.

Patrimônio cultural do Rio Grande do Sul, o Instituto de Educação é a mais antiga escola de formação de professores do Estado, fundada em 1869. Ele foi tombado em 2006 pelo Instituto do Patrimônio Histórico e Artístico do Estado (Iphae).

Relembre o vaivém das obras no Instituto de Educação General Flores da Cunha

2012

É feito o empréstimo do Banco Mundial (Bird), no valor de R$ 22,5 milhões, para o restauro completo do espaço. O valor foi solicitado no governo de Tarso Genro.

Setembro 2014

O projeto básico de restauração é apresentado em 25 de setembro. O plano foi elaborado por um escritório de arquitetura e levou um ano e meio para ficar pronto. Para que as obras sejam executadas, o governo estadual prevê a transferência de todos os alunos para outras unidades.

Janeiro de 2016

A ordem de início dos trabalhos é assinada pelo Piratini. A placa instalada no fundos da instituição informa a data de início das obras de restauração: 27 de janeiro de 2016. A previsão de término: julho de 2017.

Alunos da Educação Infantil são transferidos para um anexo da Escola Estadual de Ensino Fundamental (EEEF) Felipe de Oliveira. O ginásio, que já estava interditado, é o primeiro local a ter obras.

Julho de 2016

O Instituto de Educação é fechado e os mais de 1,5 mil alunos são transferidos para outras escolas da Capital.

Agosto de 2016

A Portonovo Empreendimentos e Construções Ltda., empresa vencedora da licitação, inicia as obras. A previsão inicial era de que os trabalhos fossem concluídos entre julho e agosto de 2017.

Agosto de 2017

Governo rompe o contrato com a empresa por causa do atraso na reforma.

Fevereiro de 2018

Devido ao atraso na entrega das obras, a Secretaria Estadual de Educação perde os recursos do Bird. O contrato entre a instituição e o governo do Estado previa a utilização do empréstimo apenas em obras que terminassem até fevereiro de 2019. Depois dessa data, o documento perderia a validade. Como seriam necessários mais 18 meses para o término da execução, a partir do recomeço dos trabalhos, o tempo não seria suficiente para o uso do valor emprestado. Desde então, o governo passou a usar dinheiro do Tesouro do Estado.

Abril de 2018

Governo do Estado lança novo edital de licitação das obras do Instituto de Educação.

Outubro de 2018

Empresa Concrejato Serviços Técnicos de Engenharia S/A é selecionada e começa as obras. A promessa era de conclusão dos trabalhos até o início de 2020.

Setembro de 2019

A empresa Concrejato paralisa os trabalhos por falta de pagamento.

Dezembro de 2019

Governo promete o recomeço das obras a partir de janeiro de 2020. A mesma empresa voltaria ao canteiro para finalizar em seis meses a parte proposta do projeto.

2020

A Concrejato solicita um aditivo no contrato. Em 2020, o pedido começou a ser analisado, porém, o decreto de situação de calamidade pública no Rio Grande do Sul, em função da pandemia de coronavírus, restringiu as atividades.

2021

A Seduc informa que a retomada dos trabalhos de reforma estava prevista para julho e a conclusão da reforma ficou para dezembro de 2022. Depois, houve novo anúncio de retomada, previsto para outubro.

Janeiro de 2022

Novo anúncio de retomada das obras, com assinatura do governador Eduardo Leite de uma ordem de serviço para reinício dos trabalhos. A previsão é de que a restauração fique pronta dentro de 15 meses.

Novembro de 2022

Frente Parlamentar em Defesa do IE e professores do instituto realizam uma vistoria nas obras, acompanhados da secretária de educação Raquel Teixeira. Previsão de entrega do novo prédio é estimada entre maio e julho de 2023.

Março de 2023

Secretaria Estadual da Educação anunciou que a obra precisará de mais tempo para ser concluída. Antes previsto para ser concluído entre maio e julho, a reforma precisará ser ampliada em mais quatro meses. Dessa forma, segundo a secretaria, a revitalização do IE só será finalizada no segundo semestre de 2023.

Julho de 2023

Governador Eduardo Leite faz vistoria ao prédio. Aproximadamente 60% dos trabalhos estão concluídos. Dos R$ 23,4 milhões que estão sendo investidos na obra, R$ 15 milhões já foram executados. A expectativa do governo é poder entregar o prédio para uso até o fim do ano. Dessa forma, já a partir de 2024, será possível ter o início do ano letivo no prédio histórico.

Novembro de 2023

Obra está 85% pronta. Governo do Estado garante que a conclusão da reforma ocorrerá antes do início do ano letivo de 2024, previsto para fevereiro.
